Рули24  Руководство пользователя   Свяжитесь с нами
×
Меню
Индекс
Объемно календарный план

Объемно календарный план производства (ОКПП) – это итоговый документ объемов выпуска продукции на плановый период с указанием интервала планирования для производственного подразделения (цеха).  ОКПП, формируемый на месяц, утверждается руководителем предприятия.

Условия расчета плана

Необходимыми условиями расчета ОКПП являются:

Данные из задачи  Подготовка производства:

Данные из задачи Запасы

Эти данные преобразуются в Складские остатки

Данные из задачи Продажа
Эти данные преобразуются в Плановую потребность клиента

Последовательность формирования плана.
Последовательность действий для формирования ОКПП дана в инструкции.

Расчет ОКПП на следующий месяц производит плановик. Документ необходим при расчете Графика запуска.

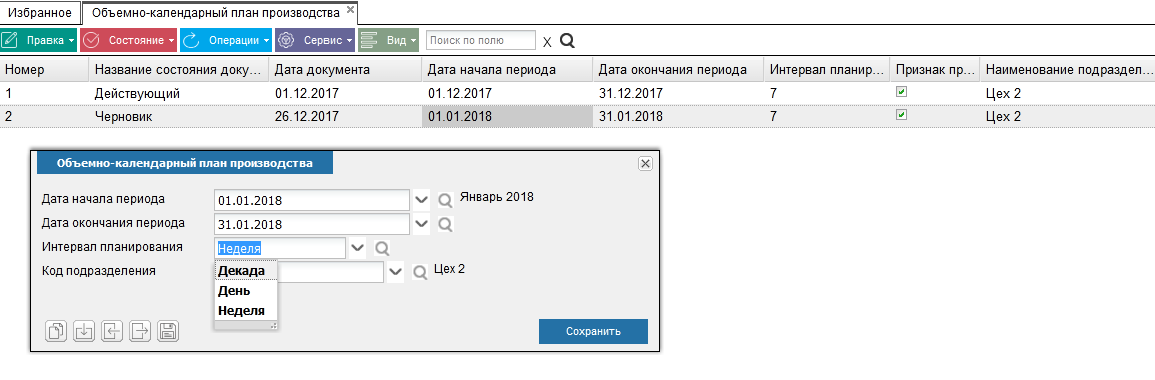

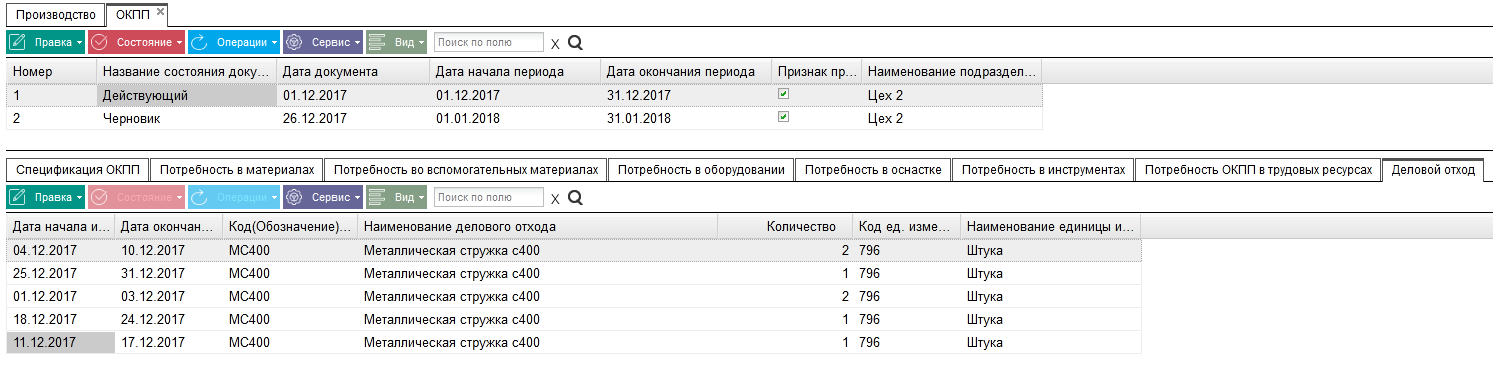

Для создания ОКПП следует в пункте меню задачи Документы выбрать Объемно-календарный план производства и выполнить операцию "Добавить" на его панели инструментов. Откроется окно добавления нового документа  в нем следует ввести Даты начала и окончания периода, из справочников выбрать Интервал планирования и Код подразделения. Признак прогноза устанавливается автоматически, если документ создан между 12-м и 31-м числами месяца.

При нажатии кнопки "Сохранить" программа создаст новый ОКПП в состоянии "Черновик".

Расчет ОКПП всегда производится на полный плановый период. При поступлении от потребителей изменений в потребности в готовых деталях на текущий месяц появляется необходимость произвести перерасчет Объемно-календарного плана производства. При этом данные пересчитанного в середине периода ОКПП будут учтены при следующем перерасчете ОКПП фактического.
Расчет спецификации ОКПП для готовой продукции по данному подразделению выполняется автоматически после нажатия операции "Рассчитать" на панели инструментов.
В случае, если ранее пользователем задачи не были указаны Нормы запасов для номенклатурных единиц или не сформирован Регистр складских остатков на дату начала периода, программа на экране отобразит сообщение об  ошибке
В случае положительного результата, рассчитается Объемно-календарный план производства  по интервалам планирования.
Далее программа суммирует объемы выпуска по интервалам планирования и получается Объемно-календарный план производства. Его можно увидеть в Спецификации ОКПП

После расчета ОКПП для готовой продукции по всем подразделениям, старший плановик производит расчет внутренних заготовок по всем участкам.
Для этого следует выбрать один из документов ОКПП планового периода и нажать кнопку  "Рассчитать" на панели инструментов. Программа автоматически произведет расчет.

Спецификация ОКПП может редактироваться плановиком вручную. Для корректировки будут доступны поля: Приоритет и Признак зафиксированной позиции.
Программа предоставляет возможность, после анализа результатов расчета, зафиксировать определенные позиции Объемно-календарного плана производства, установив признак зафиксированной позиции. Далее ОКПП можно пересчитать, при этом зафиксированные позиции пересчитываться не будут.
Если плановик вручную указал приоритетные позиции номенклатуры, то они будут размещаться в Графике запуска в первую очередь.
Документ можно распечатать нажав .

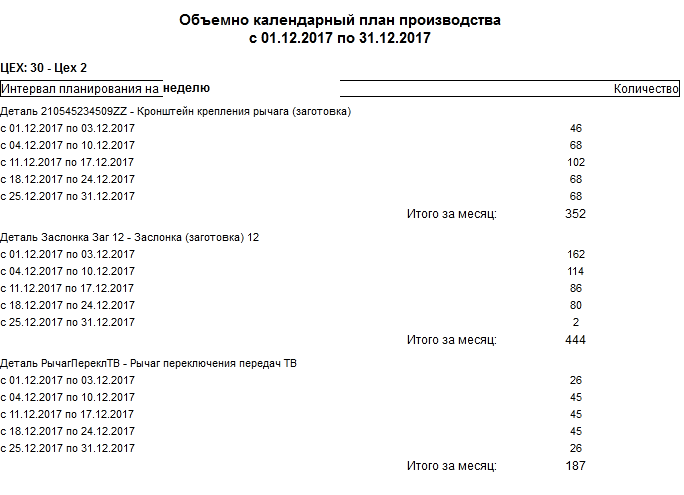

Расчет объемно календарного плана производства заключается в распределении месячной программы производства по интервалам планирования.

Объемно-календарный план производства имеет детальные таблицы, которые формируются автоматически при расчете ОКПП

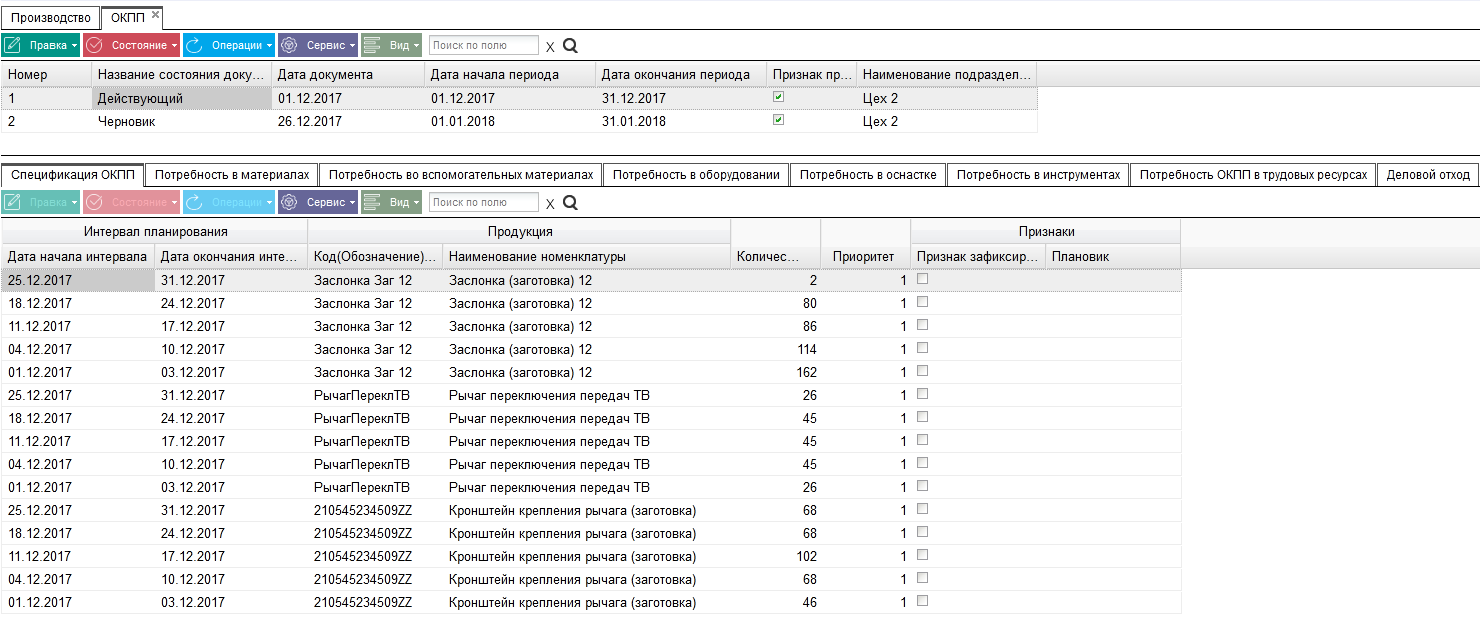

Спецификация
Данные о объеме выпуска продукции на плановый период

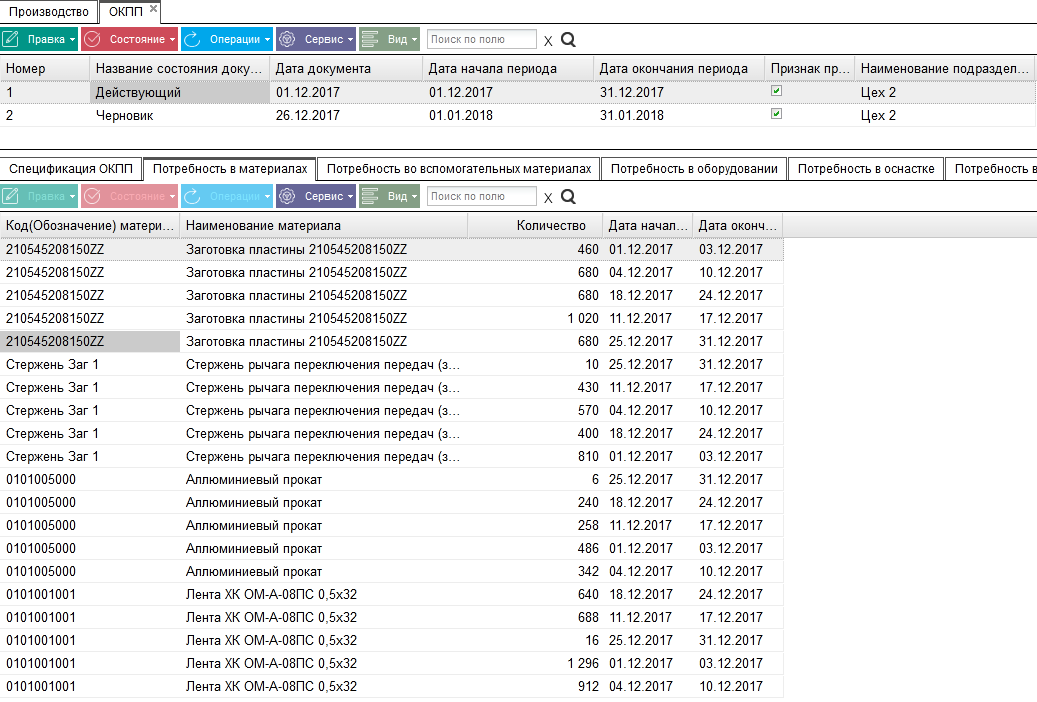

Потребность в материалах
Данные о необходимом количестве материалов и покупных заготовок для обеспечения выполнения плана производства.

Потребность во вспомогательных материала

х

Данные о необходимом количестве вспомогательных материалов для обеспечения выполнения плана производства.

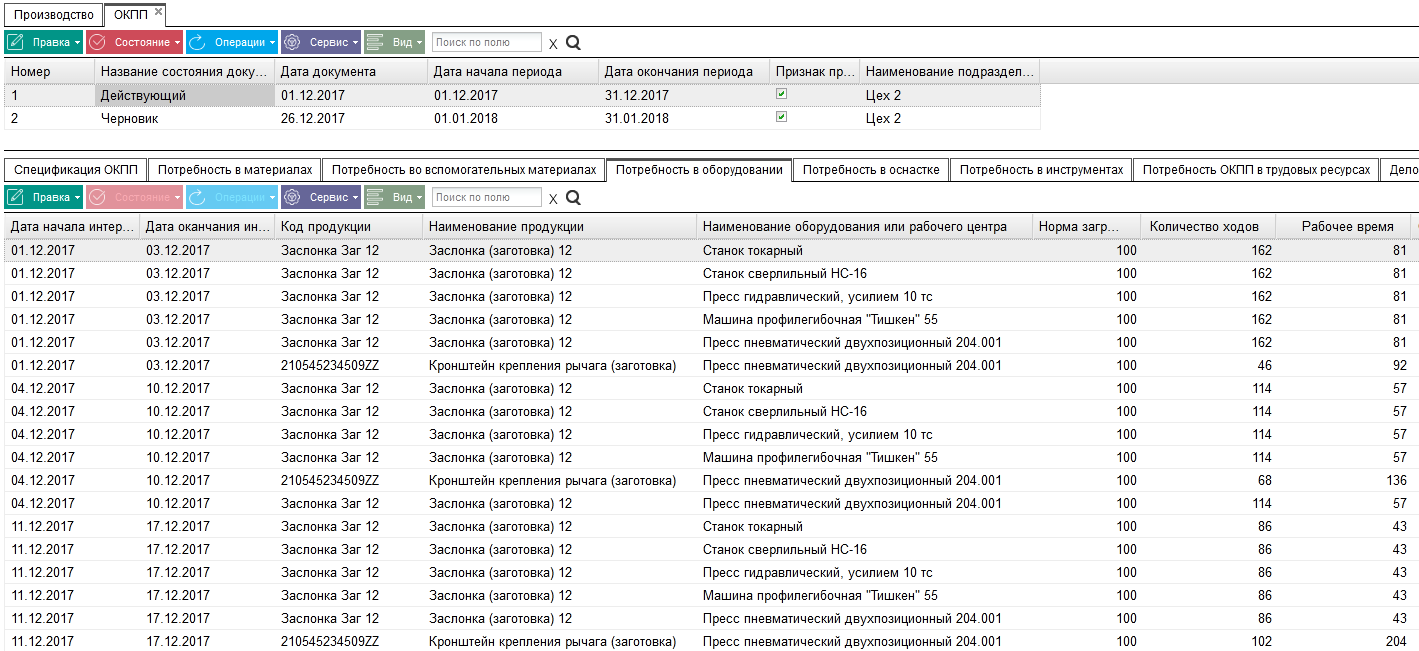

Потребность в оборудовании
Данные о потребности в оборудовании, предоставленные программой, позволяют пользователю проверить, обеспечен ли план производства оборудованием, т.е. не превышает ли норма загрузки оборудования (расчетная) норму загрузки оборудования по технологическим процессам.

Потребность в оснастке
Данные о потребности в оснастке, предоставленные программой позволяют  пользователю проверить, обеспечен ли план производства оснасткой.

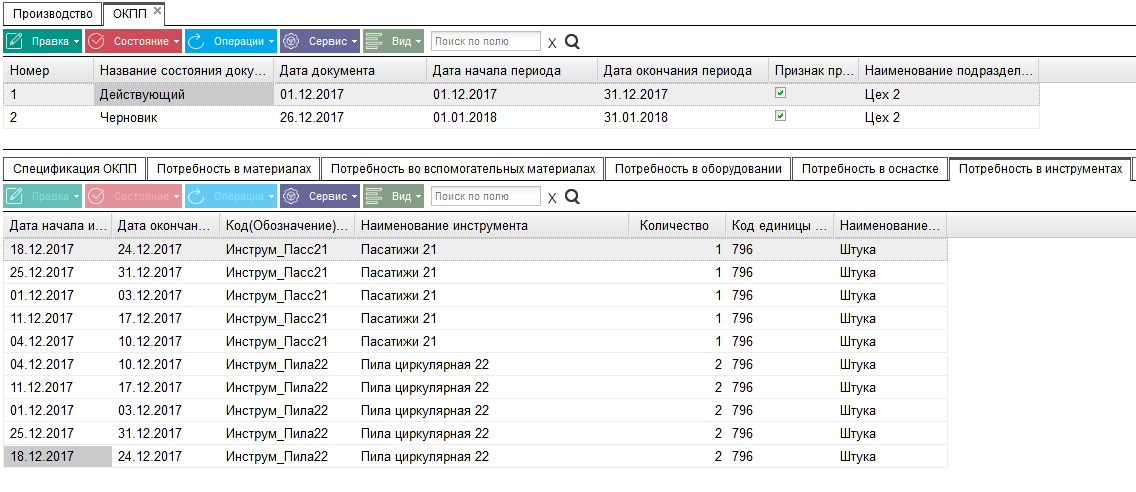

Потребность в инструменте
Данные о потребности в инструменте, предоставленные программой позволяют  пользователю проверить, обеспечен ли план производства инструментом.

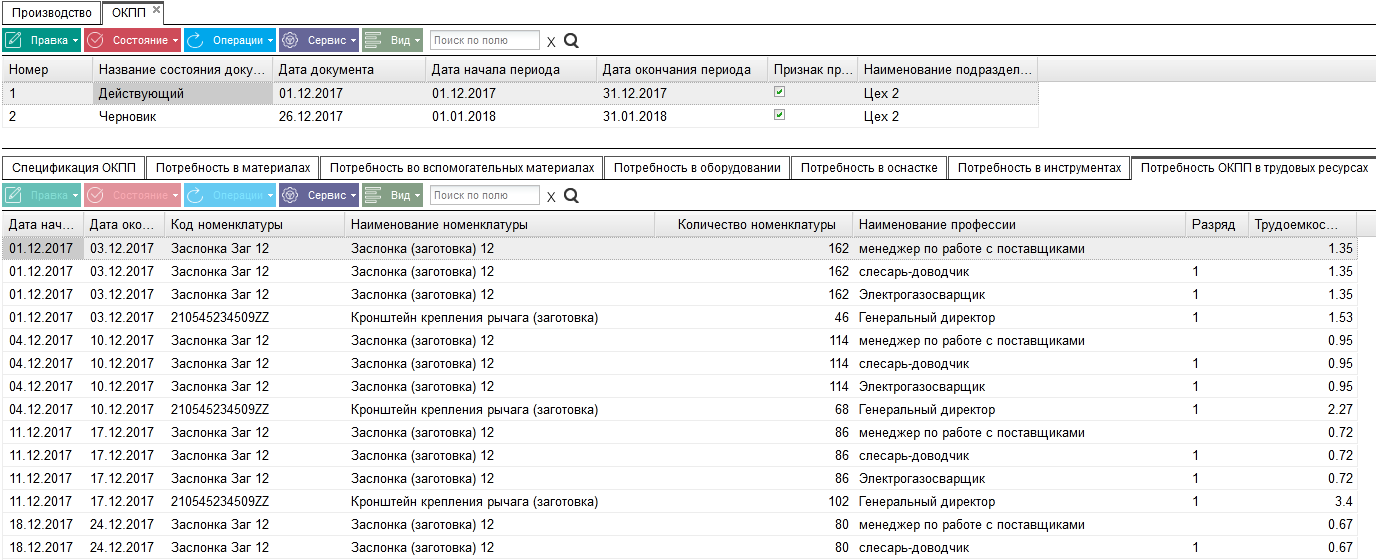

Потребность в трудовых ресурсах
Данные о потребности в трудовых ресурсах, предоставленные программой позволяют  пользователю проверить, обеспечен ли план производства трудовыми ресурсами.
Деловой отход
Данные о деловых отходах, предоставленные программой позволяют  пользователю видеть объемы деловых отходов при выполнении ОКПП.

Спецификация ОКПП
Данные о объеме выпуска продукции на плановый период

Потребность в материалах для производства
Данные о необходимом количестве материалов и покупных заготовок для обеспечения выполнения плана производства.

Потребность во вспомогательных материалах
Данные о необходимом количестве вспомогательных материалов для обеспечения выполнения плана производства.
Потребность в оборудовании
Данные о потребности в оборудовании, предоставленные программой, позволяют пользователю проверить, обеспечен ли план производства оборудованием, т.е. не превышает ли норма загрузки оборудования (расчетная) норму загрузки оборудования по технологическим процессам.
Потребность в оснастке
Данные о потребности в оснастке, предоставленные программой позволяют  пользователю проверить, обеспечен ли план производства оснасткой.

Потребность в инструменте
Данные о потребности в инструменте, предоставленные программой позволяют  пользователю проверить, обеспечен ли план производства инструментом.
Потребность в трудовых ресурсах
Данные о потребности в трудовых ресурсах, предоставленные программой позволяют  пользователю проверить, обеспечен ли план производства трудовыми ресурсами.

Деловой отход
Данные о деловых отходах, предоставленные программой позволяют  пользователю видеть объемы деловых отходов при выполнении ОКПП.
