Производственные процессы


Задача "Производственные процессы" предназначена для специалистов, отвечающих за управление проектами производственных заказов, техническую подготовку, планирование и учет заказного и мелкосерийного производства.

По каждому производственному заказу заводится проект.

Все проекты заводятся в разрезе тематик: Заказное производство и Серийное производства.

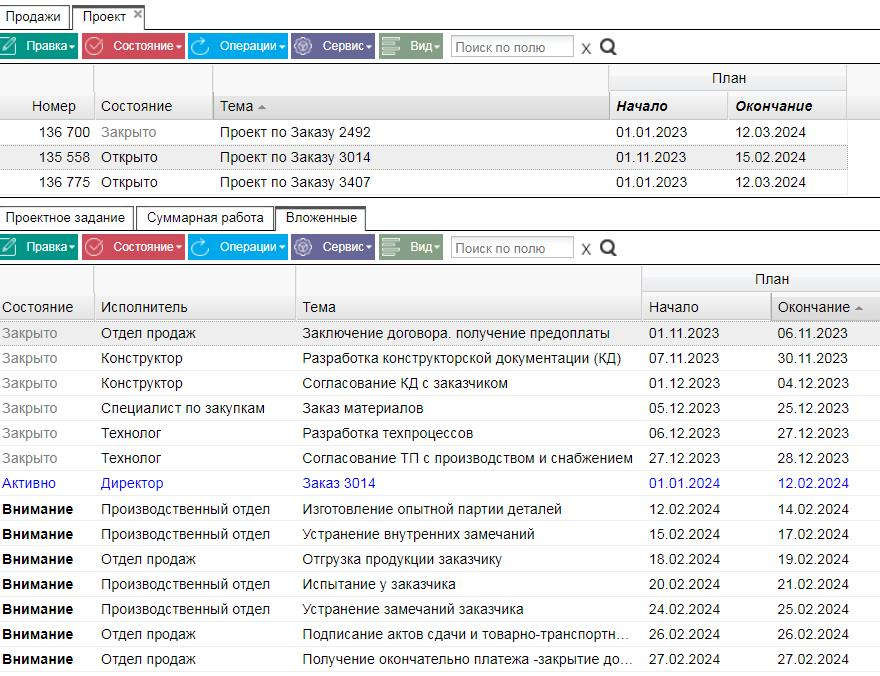

Каждый проект включает в себя проектные задания для отдела продаж, конструкторов, технологов, специалистов по снабжению, производственного отдела.
Проект может находиться  в одном из состояний:

Внимание – договор (дополнительное соглашение к договору) подписан, предоплата по договору не получена.

Открыто – получена предоплата по договору, проводится конструкторская, технологическая и материально техническая подготовка производства.

Активно – заказ в производстве или уже изготовлен, но дальнейшие проектные задания выполнены не все.

Закрыто – все работы по договору выполнены, расчёты с заказчиком произведены.

Закрыто (-)  - работы по договору не выполнены, расчёты с заказчиком  не произведены.


Суммарная работа по изготовлению заказа (Заказ в производстве) может находиться в одном из состояний:
Внимание – заказ в производство не передан – не сделана подготовка производства.
Открыто – заказ в производство передан, проведена конструкторская, технологическая и материально - техническая подготовка производства.
Активно – заказ в производстве  исполняется – незавершённое производство.
Закрыто – заказ в производстве  изготовлен.

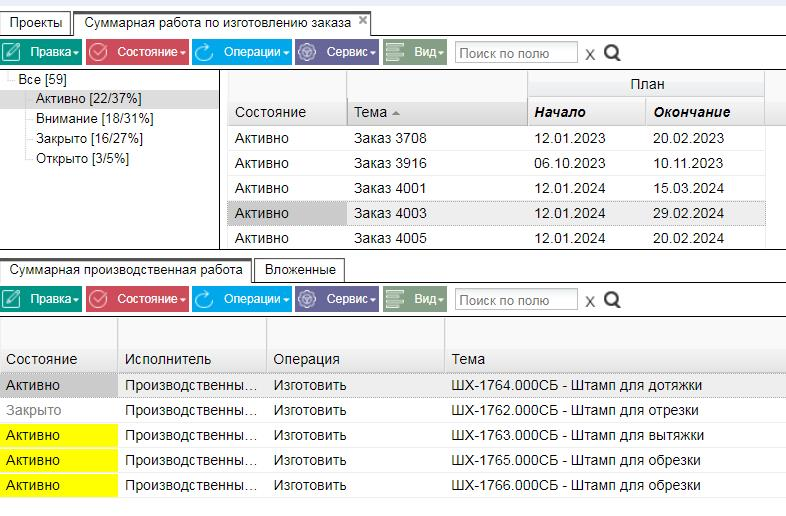

Одна суммарная работа по изготовлению заказа включает одну или несколько Суммарных производственных работ (СПР).

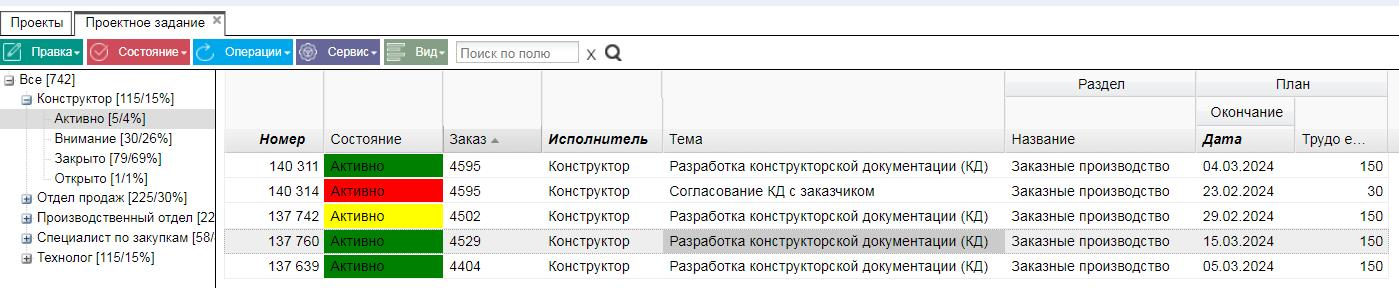

Проектное задание может находиться в одном из состояний:
Внимание – задание выдано, исполнитель с ним не ознакомился.
Открыто – исполнитель ознакомился с заданием.
Активно – исполнитель исполняет задание.
Закрыто – исполнитель выполнил и закрыл задание.
Цветом отражается отклонение от срока выполнения задания:
Красный – задание просрочено.
Желтый – до окончания выполнения задания остается 2 дня.
Зеленый – задание выполняется в срок.
