Операции для управления проектами заказного и мелкосерийного производства.
Для управления проектами производства на заказ применяются специальные операции для проектов, вложенных работ, проектных заданий, суммарных производственных работ и производственных заданий.
Операция по управлению проектами обычно проводит руководитель проекта. Операции по суммарным производственным работам и производственным заданиям может проводить плановик диспетчер.

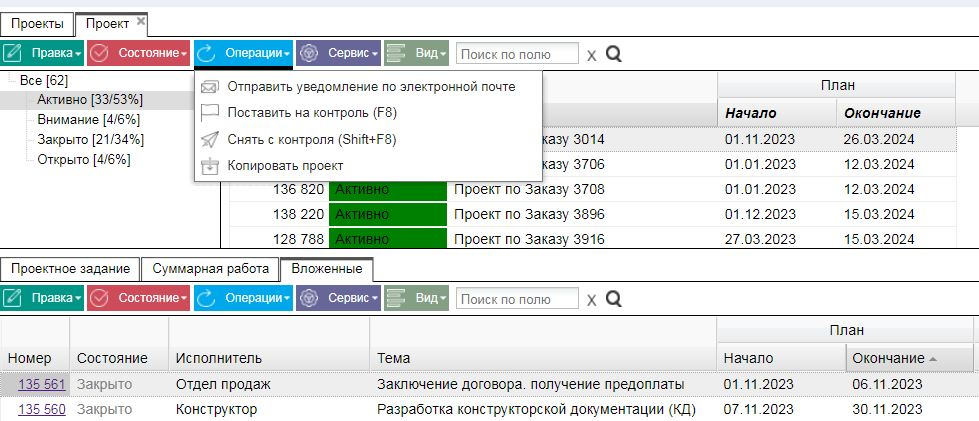

Операции для проектов
Работая с проектами управления производственными заказами можно выполнить несколько операций:
Отправить уведомление по электронной почте.
Поставить на контроль – можно отслеживать важные проекты.
Снять с контроля.
Копировать проект – важно для типовых проектов.
При копировании проекта нужно заменить номер заказа, дату начала и окончания исполнения проекта, состояние проекта. Все вложенные работы будут скопированы в новый проект. Далее следует изменить название суммарной работы.
Операции для вложенных работ

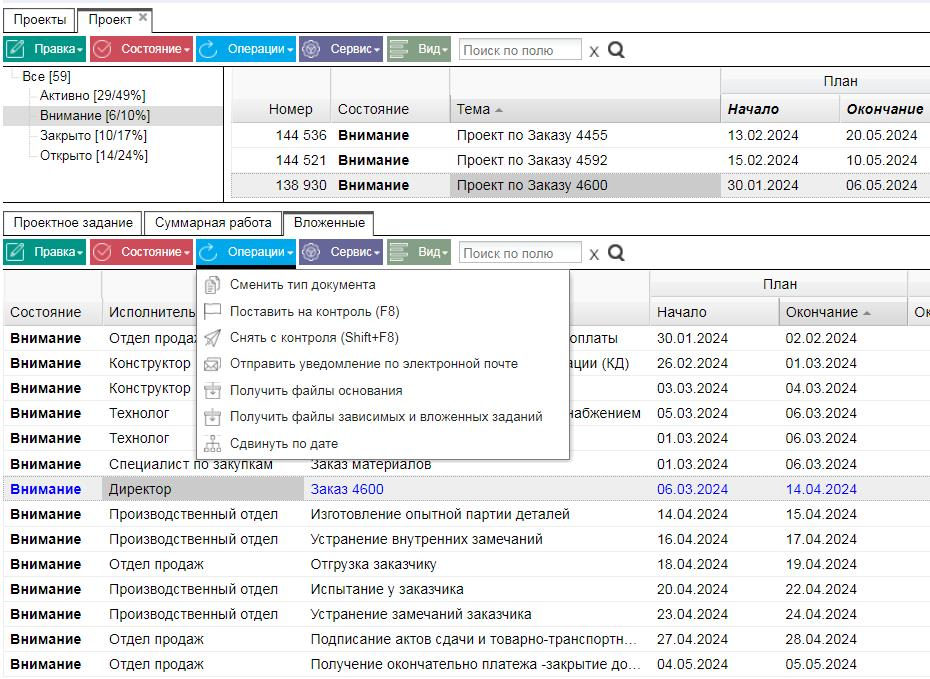

В детальной таблице к проекту «Вложенные» выполнить операцию «Сдвинуть по дате».
Для нового проекта выбрать «Применить операцию» ко всем. Указать количество дней, на которое нужно сдвинуть все работы по проекту. Или задать дату, с которой начинается проект.
У каждой вложенной работы сменятся даты начала и окончания. Далее нужно изменить дату начала и окончания проекта в соответствии со сдвигом работ.

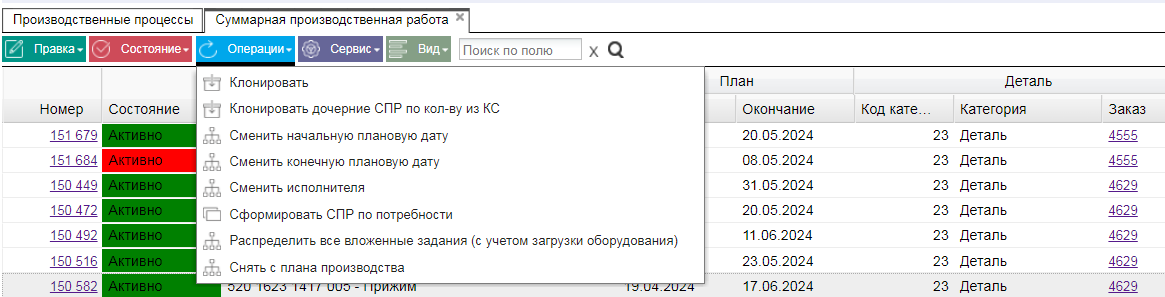

Операции для суммарной производственной работы (СПР).
Исполнение операций "Клонировать дочерние СПР по количеству в КС", "Сформировать СПР по потребности", "Распределить все вложенные задания". "Снять с плана производства" связаны с задачами
"Подготовка производства" и
"Планирование производства". В первой задаче подготавливается нормативно справочная информация, документы "Конструкторская спецификация (КС)" и "Технологический процесс (ТП)". Во второй задаче заводится "Плановая потребность клиента".
Для сборочных единиц и комплектов продукции важной является операция «Клонировать дочерние СПР по количеству из КС».
По этой операции создается столько суммарных производственных работ (СПР), сколько есть деталей в конструкторской спецификации (КС).
Эту операцию следует выполнять когда техпроцессы заведены в задаче "Производственные процессы" (СПР суммарная производственная работа - одновременно технологический процесс, ПЗ Производственное задание - одновременно производственная операция".
Операция "Сформировать СПР по потребности" используется когда техпроцессы, конструкторские спецификации и потребность клиента заведены в подсистеме
"Производство". Это предпочтительный режим работы. По этой операции формируются СПР с количеством деталей в соответствии с конструкторской спецификацией и/или потребностью клиента. Кроме того по этой операции происходит дробление технологической операции, если она более длительна, чем рабочая смена станка. Т.е. создаётся несколько производственных заданий из одной технологической операции.
Остальные операции могут применяться как для сборочных единиц и продукции, так и для деталей.
Клонировать - создаётся задаваемое количество копий СПР. Может использоваться когда техпроцессы создаются для отдельных деталей и сразу передаются в производство.
Для выполнения следующих операций нужно сгруппировать СПР по заказу.
Применяются при планировании и контроле хода производства для СПР в состоянии Активно и Открыто
Сменить начальную дату – массово заменяется текущая начальная дата СПР на новую..
Сменить конечную дату – массово заменяется текущая конечная дата СПР на новую дату.
Распределить все вложенные задания (с учетом загрузки оборудования) - изменяются даты начала и окончания выполнения работ как по СПР, так и по всем вложенным производственным заданиям. При этом учитывается регистр загрузки оборудования. Если оборудование занято выдаются сообщения об ошибке и предложение об изменении сроков выполнения.
Снять с производства – массово снимаются с производства выбранные СПР и вложенные производственные задания.

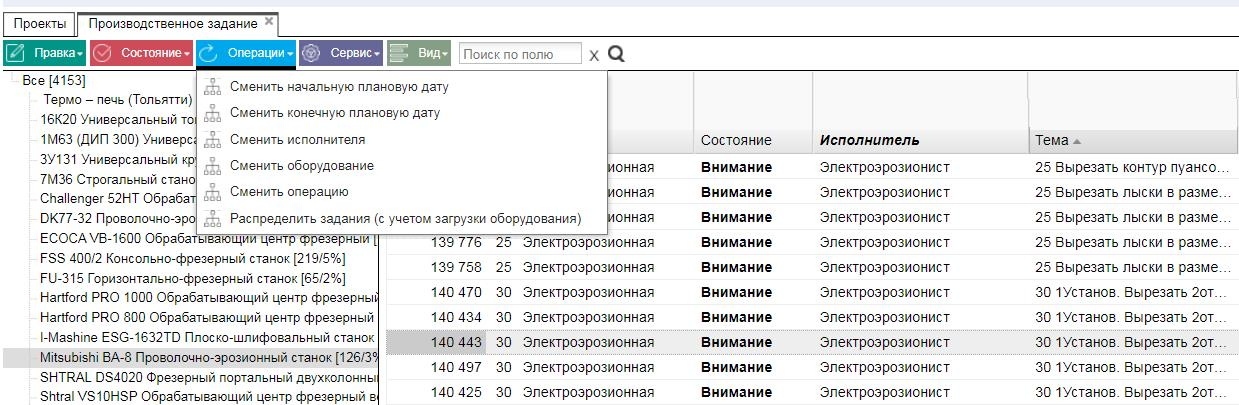

Операции для производственного задания (ПЗ).
Операции для производственного задания применяются при планировании и контроле хода производства для ПЗ в состоянии Активно и Открыто.
Сменить начальную дату – массово заменяется текущая начальная дата ПЗ на новую..
Сменить конечную дату – массово заменяется текущая конечная дата ПЗ на новую дату.
Сменить исполнителя – массово заменяется текущий исполнитель на нового. Например, для Mitsubishi BA-8 Проволочно-эрозионный станок можно сменить исполнителя Производственный отдел на Электроэрозионист.
Сменить операцию– массово заменяется текущая операция на новую. Например, для Mitsubishi BA-8 Проволочно-эрозионный станок можно сменить операцию Эрозионная на Электроэрозионная.
Сменить оборудование – массово заменяется текущее оборудование на новое. Например, для заказа 4001 можно сменить оборудование Hartford PRO 800 Обрабатывающий центр фрезерный на Hartford PRO 1000 Обрабатывающий центр фрезерный вертикальный.
