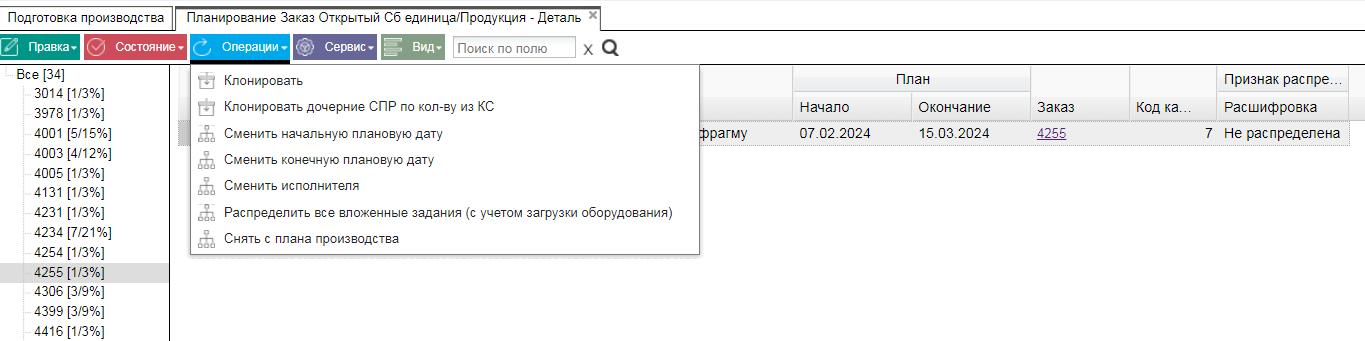

Планирование производства на заказ (единичного и мелкосерийного) осуществляется после полной инвентаризации незавершённого производства в соответствии с приоритетами исполнения заказов и желаемыми сроками исполнения для открытых сборочных единиц, деталей и операций. Группируем суммарные производственные работы по заказам. Устанавливаем фильтр: Открытые и Сборочные единицы или комплекты продукции. Выполняем операцию «Распределить все вложенные работы» по каждому из заказов в соответствии с приоритетами в соответствии с признаком распределения «Не распределен».
Ошибки распределения производственных заданий.

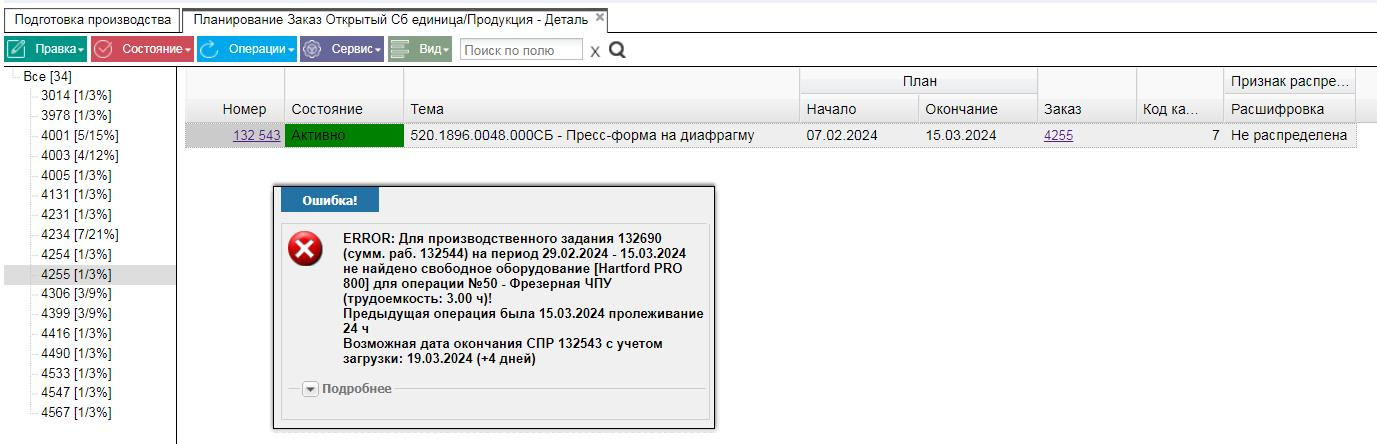

При выполнении операции распределения производственных заданий могут возникать ошибки, связанные с отсутствием свободного оборудования. Например, предлагается сдвинуть дату окончания заказа на 4 дня. Изменяем дату. Запускаем заново операцию «Распределить …». Все задания распределились. Можно было не передвигать дату. Но для этого нужно было проанализировать загрузку оборудования сменить оборудование.
Регистр загрузки оборудования.

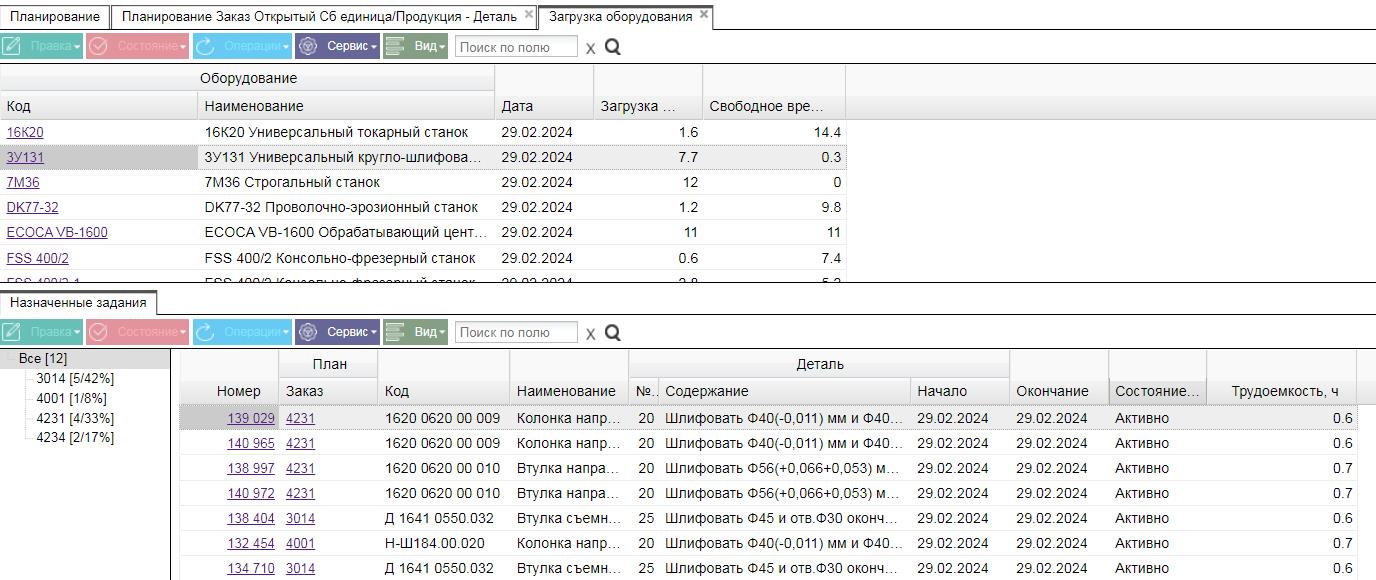

После выполнения операции «Распределить производственные задания» формируется регистр «Загрузка оборудования» в котором отражены станки, дата выполнения операции, загрузка в часах и свободное время в часах. В детальной таблице «Назначенные задания» отражается список производственных заданий, закрепленных за оборудованием.
Сменно-суточное задание
Для формирование сменно-суточного задания необходимо перевести в состояние Активно все производственные задания на следующий рабочий день. Затем запустить отчет «Сменное задание», выбрав дату.

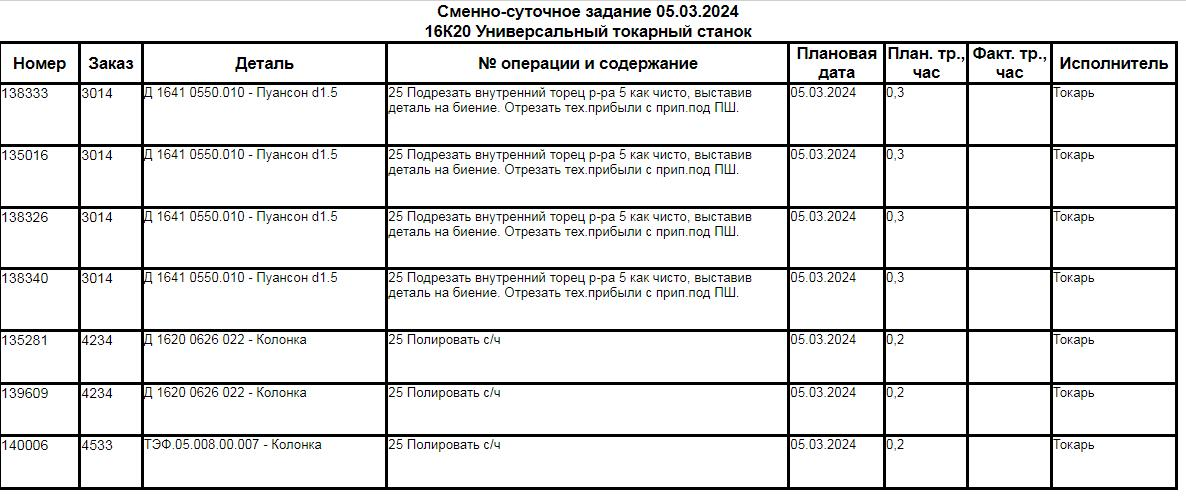

Для каждого станка будет сформировано сменно-суточное задание.
На следующий день нужно отразить факт исполнения производственных заданий, закрывая выполненные производственные задания через операцию «Закрыть и активизировать следующую».
